浙江桐庐抽水蓄能电站下水库泄洪洞顺利贯通

阅读量:307 本文字数:486

本报讯(记者 金黄璐敏/文 单佳铭/摄)8月4日,浙江桐庐抽水蓄能电站下水库泄洪洞顺利贯通,为后续主体坝体施工扫清了障碍,确保水库蓄水前具备可靠的泄洪能力,从而保障施工期防洪安全。这是浙江桐庐抽水蓄能电站建设的重要节点。

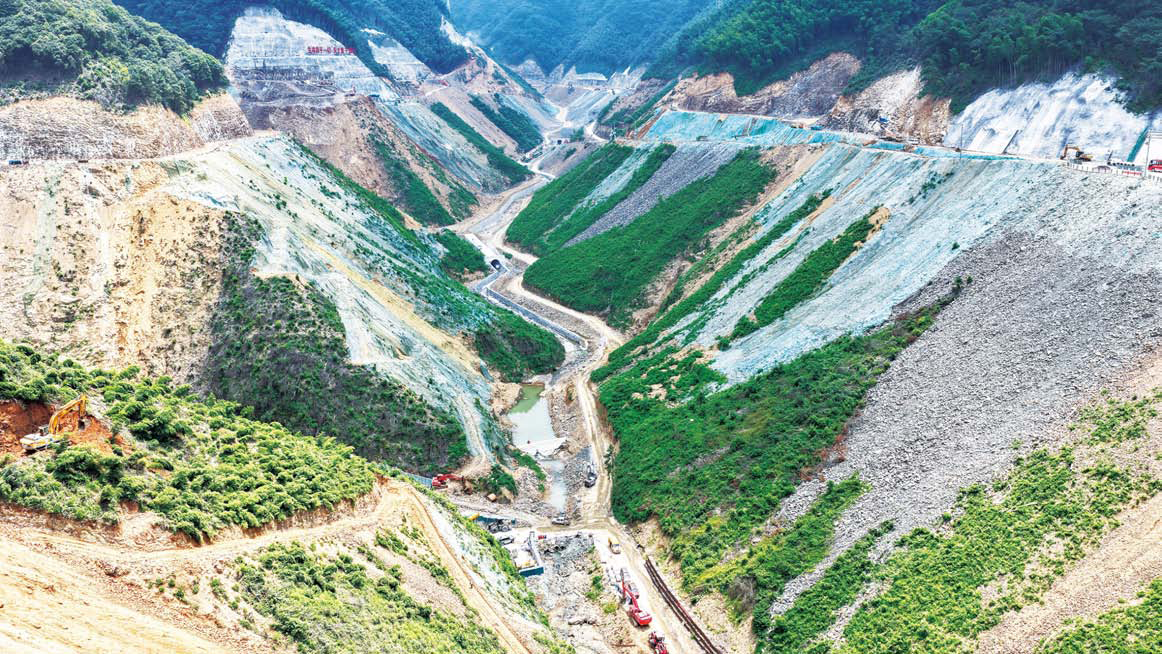

下水库泄洪洞全长484.4米,于今年3月启动施工。开挖过程中,施工遇到了岩爆等难题。为此,项目团队采用新奥法施工技术,运用纳米聚丙烯纤维喷射混凝土等新型支护材料和工艺,有效保障了洞体的稳定和施工安全。

泄洪洞的贯通是项目下水库按计划推进工程导截流的关键,将直接影响首台机组投产时序,对实现计划时间全容量并网目标具有决定性作用。此外,项目建成投用后,该洞将承担起后续泄洪功能,设计最大下泄流量81.96立方米/秒。

“下水库泄洪洞贯通后,接下去要准备进行截流验收,预计今年12月底完成全部导截流工程,明年1月底左右启动水库大坝坝体的施工建设。”浙江桐庐抽水蓄能电站工程部副主任张兵说。

浙江桐庐抽水蓄能电站是国家“十四五”抽水蓄能建设重点实施项目,总装机容量1400兆瓦,年发电量可达14亿千瓦时,主要承担浙江电网调峰、调频、调相、储能、系统备用和黑启动等任务,对保障区域电力稳定供应、促进新能源消纳具有重要意义。
